    Vann- og avløpsprosjekt, Hen - Hallingby

    Det skal legges vann- og avløpsledninger fra Hallingby til Hen. Det er forsinkelser i arbeidet, men avtaler med alle berørte grunneiere mellom Hen og Hallingby er nå inngått.

    Hva skal bygges

    Det skal legges vann- og avløpsledninger fra Hallingby til Hen. Det har tidligere blitt lagt ledninger fra Nymoen til Hen, hvor det er tatt høyde for videreføring til Hallingby. Ledningsanlegget til Hen ble avsluttet i 2016.

    Ledningsanlegget vil bli rundt 8 km langt og det skal etableres 3 kloakkpumpestasjoner.

    Det skal også etableres et nytt høydebasseng på Hallingby som vil erstatte dagens høydebasseng. Etter at forbindelsen mellom Hallingby og Hen er på plass, vil Hallingby renseanlegg bli revet.

    Fremdrift

    Oppdatering per juli 2025:
    Avtaler med alle berørte grunneiere mellom Hen og Hallingby er nå inngått. Dette arbeidet har tatt lengre tid enn antatt. Prosjektet er derfor forsinket i forhold til opprinnelig plan.

    Neste fase i prosjektet er anskaffelse av entreprenører til å utføre arbeidene. Dette vil bli gjennomført i løpet av høsten 2025, og det er forventet å ta et halvt år. Før det inngås eventuelle kontrakter med entreprenørene, skal igangsetting av prosjektet godkjennes politisk. Det er planlagt for januar/februar 2026.

    Entreprenørene må deretter detaljprosjektere anleggene.
    Oppstart av fysiske arbeider er derfor forventet å skje i løpet av våren 2026. Anleggsperioden er forventet å være om lag to år.

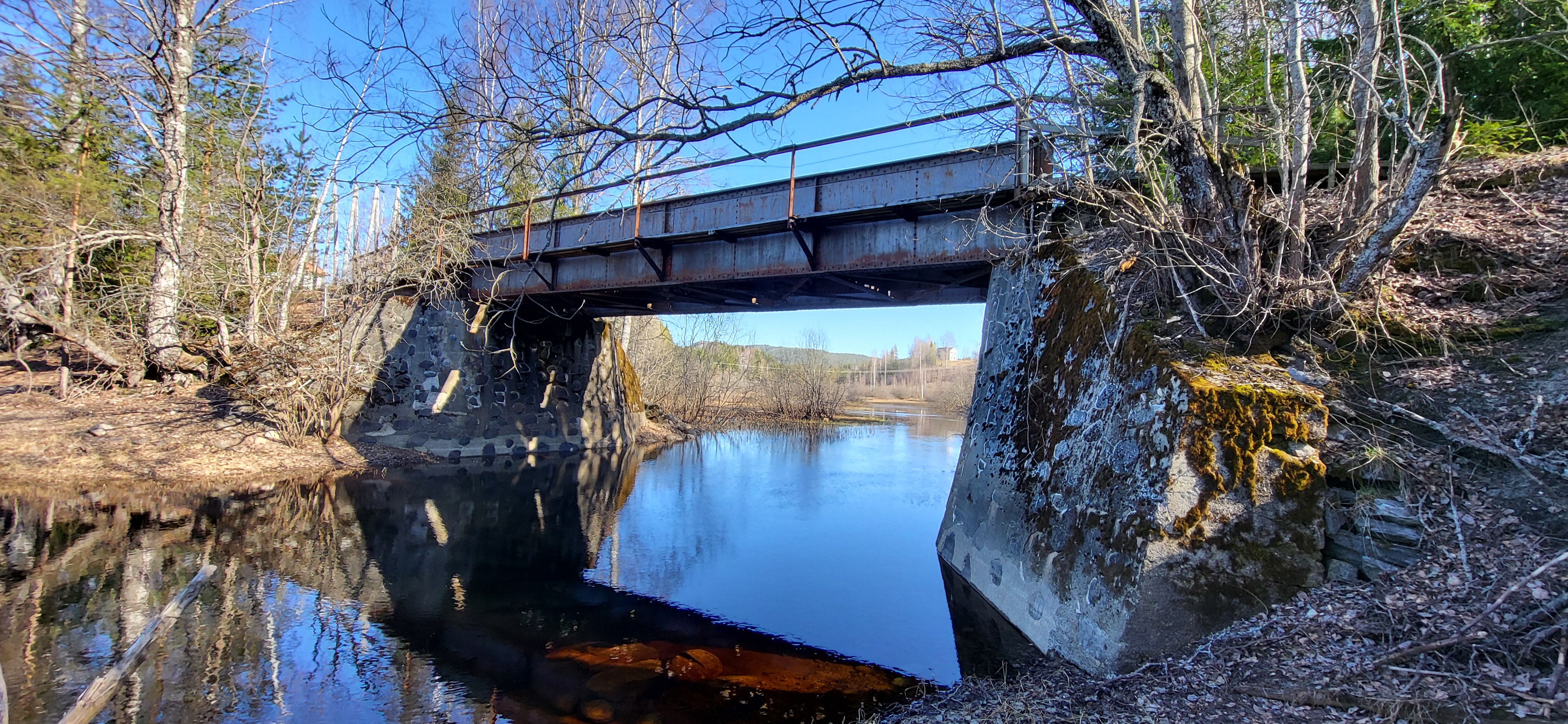

    Bildet viser et planlagt kryssningspunkt av Væla for prosjektet (foto: Ringerike kommune)


    Søkt Statsforvalter

    Mellom Pålerudbyen og Hen må ledningene krysse Væla.
    Kommunen har søkt Statsforvalteren om tillatelse til dette. Det er forventet at svar på søknaden vil foreligge i løpet av høsten 2025.

    Statsforvalteren vil sende søknaden på høring til berørte grunneiere og parter. Det vil bli holdt informasjonsmøte før oppstart av anlegget. Ringerike kommune vil informere fortløpende før og under utførelsesfasen.

    Har du spørsmål knyttet til prosjektet, kan kommunen nås på:
    tgi@hrpas.no eller
    svein.morten.westgard@ringerike.kommune.no


    Bakgrunn


    Kapasiteten på Hallingby renseanlegg er i dag fullt utnyttet. Dette fører til begrensninger på bygging i området. Det er derfor besluttet at avløpet fra Hallingby skal føres til kommunens hovedrenseanlegg på Monserud, hvor kapasiteten har blitt utvidet med et nytt renseanlegg.


    I tillegg er det besluttet at Hallingby skal forsynes med vann fra Ringerike vannverk i tillegg til dagens vannforsyning fra Hallingby vannverk.

    Dette vil gi en økt leveringssikkerhet. Hallingby kan dermed forsynes med vann selv om vannproduksjonen på Hallingby vannverk stopper.

    Monserud renseanlegg ved Hvervenmoen.

    Referat fra informasjonsmøte


    Det blir avholdt ulike informasjonsmøter i forbindelse med prosjektet. Presentasjoner og referater finner du på lenkene under.

    April 2024:

    Presentasjon fra møtet i april

    Referat fra møtet i april

    November 2023:

    Presentasjon fra møtet november 2023.

    Referat fra møtet november 2023.
